DLM clapage des vases
DLM Eoliennes en mer
Communiqués
Actualités
Presse
Liens officiels
Collectif PULSE
Enquête publique éoliennes
Natura 2000
Banc de Guérande
Contact & Adhésion

phares de la Banche et du Four

A St Nazaire comme dans 17 autres villes, une demande d'audience a été déposée à la préfecture.

voir communiqués

19 octobre 2024: Rassemblement à 15h30 devant la ss-préfecture de St Nazaire

Tract RETM

8 octobre 2024: communiqué DLM sur la production de septembre et aussi l'import-export français

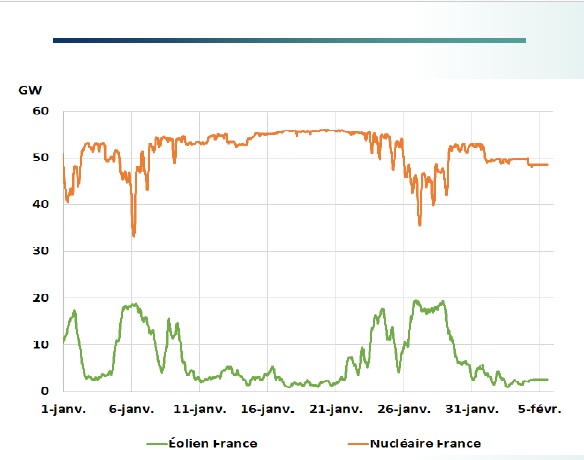

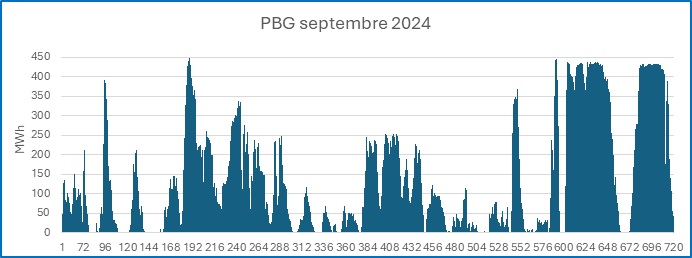

Centrale éolienne en mer du banc de Guérande : une petite production en septembre, qui pose question.

1- Les données de production horaire montrent une forte variabilité (voir courbe PBG sept. 2024) :
Sur le graphique PBG septembre, on observe une très forte variabilité avec des périodes de production nulle, voire négative (consommation maintenance). Les deux coups de vent de la dernière semaine portent le facteur de charge en septembre à seulement 28 %. On observe qu’il est bien plus faible que ceux de St Brieuc (42%) et Fécamp (41%). Les 3 centrales étant soumises au même régime météo, cela ne peut s’expliquer que par une maintenance plus importante de PBG , ou bien alors la réduction volontaire par RTE pour cause d’export à bas prix…
Dans le 1er cas, cela pose un problème de niveau de qualité ; dans le 2e cas, c’est le système électrique européen qui révèle son absurdité…

lire la suite ici

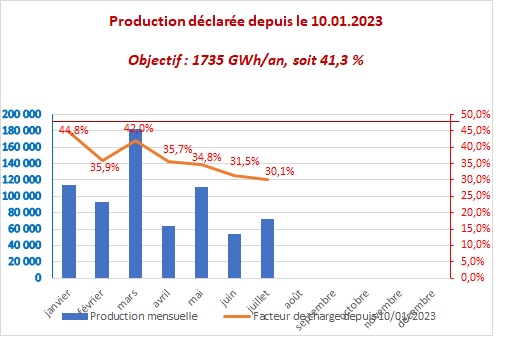

1er juillet 2024: communiqué DLM sur la production de juin et le facteur de charge annuel

voir détails et explications dans le communiqué

communiqué DLM : Le Lobby SER s’inquiète de l’avenir politique de l’éolien en
mer, tout en prétendant des résultats records en 2023 !

13 juin 2024: communiqué commun DLM - NENY: un appel aux candidats aux législatives

Communiqué DLM-NENY : " Un décret entérine le développement à marche forcée de l’éolien en mer d’ici 2033 :
des extensions programmées des éoliennes du Banc de Guérande et Yeu-Noirmoutier"

Ce communiqué a été transmis avec un courrier personnalisé DLM-NENY à la Présidente de Région "Pays de Loire" Mme Christelle Morançais, au sénateur B. Retailleau, et par DLM au Président du Conseil Départemental 44 Michel MENARD et aux mails des candidats aux législatives de la 7e circonscription 44...

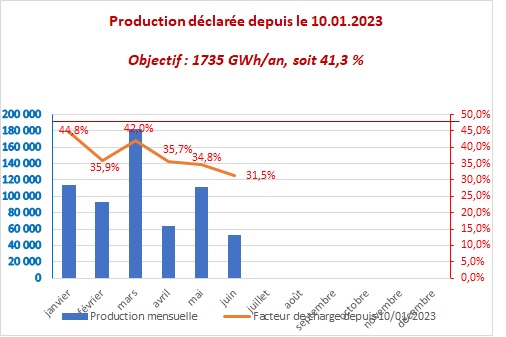

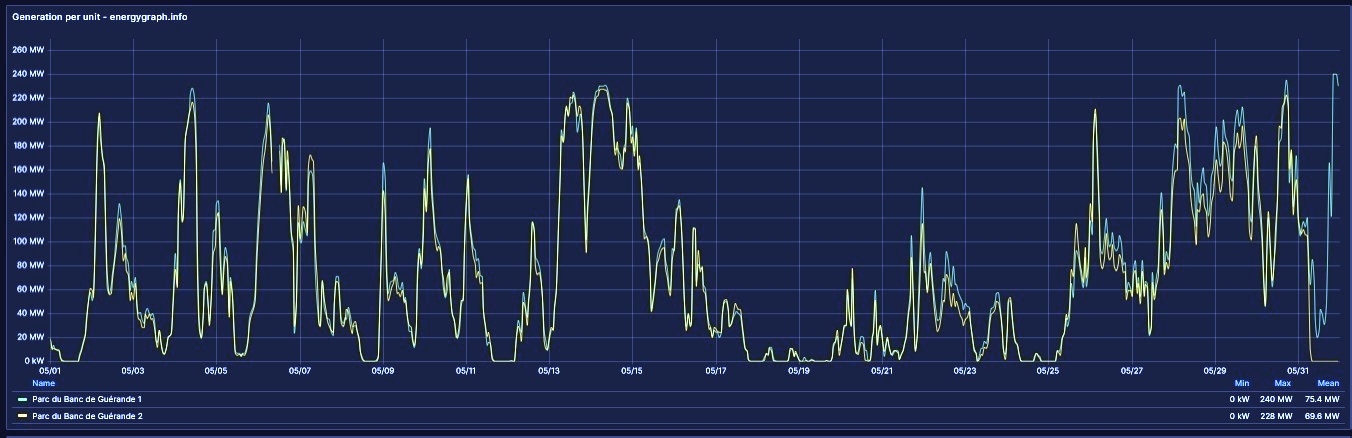

5 juin 2024 : DLM communique sur la production de PBG en mai :

Communiqué DLM: L’Europe comme la France cultivent depuis deux décennies l’illusion d’un vent et d’un soleil «propres et gratuits » : c’est aujourd’hui une impasse ! Une ré-orientation RADICALE de la politique énergétique française et européenne est nécessaire.

21 mai 2024: DLM relaie le communiqué de RETM, le réseau de réflexion dont il fait partie

communiqué DLM_RETM : Eolien en mer : RETM s’étonne des annonces gouvernementales du 2 mai à Saint-Nazaire et du 15 mai à Fécamp

Note RETM : Crises et réalités énergétiques

13 mai 2024: DLM, la FED et RETM publient des communiqués

communiqué DLM20240513 : Inauguration de la centrale éolienne en mer à Fécamp..:

communiqué FED : La FED exhorte le Président Macron à la vérité lors de sa visite à Fécamp.

Lettre à B. Le Maire : Discours du 2 mai à St Nazaire : un gouffre financier pour la France !

communiqué RETM : Création de Réseau Energies Terre et Merre

Note RETM : Crises et réalités énergétiques

2 mai 2024 : 11 associations se réunissent à St Nazaire, en marge de la visite de B. LE MAIRE et R. LESCURE

Réunion et Conférence de presse au Restaurant GAMIN:

invitation à la réunion

22avril 2024 : Réunion - débat " avec les élus locaux de la presqu'île guérandaise

Une extension de la zone propice derrière le Banc de Guérande :
pour quel projet d’éoliennes en mer
?

22 avril 2024 à 17h30, Salle des Floralies, place des Salines, LA BAULE

Affiche Programme

voir la page DLM Eoliennes en mer , presse

De gauche à droite: Y. Urrien, JC Ménard, Al. Doré et G. Le Bobinnec

Une assistance de près de 200 personnes parmi lesquelles, hélas, aucun représentant officiel des 9 communes invitées; on a noté toutefois la présence de conseillères minoritaires de Guérande et Pornichet. Pas de représentant non plus d'EDF-Re ni du COREPEM, le comité des pêcheurs des Pays de la Loire pourtant invités...

Ce public a assisté aux exposés des orateurs successifs:

Alain Doré (DLM): pour le technico-économique objectif et aride

Jean-Claude Ménard (ELV) pour l'écologie marine, scientifique, et imagée

Gérard Le Bobinnec (écologue) pour l'analyse, teintée d'humour désabusé, des pollutions

Les supports visuels sont disponibles ci-après:

Du plateau de la Banche au banc de Guérande : (Alain Doré, coordinateur DLM)

PBG: 1 ère centrale électrique française d'éoliennes en mer ( Alain Doré )

Écosystèmes marins et Industrialisation de la mer (J.-Cl. Ménard, Président ELV)

Le mix énergétique 2013 de RTE - éolien en mer ( Alain Doré )

Eoliennes marines : pollutions visibles et pollutions cachées (G. Le Bobinnec )

Cartes

Le débat fut animé par Yannick Urrien (journaliste La Baule+, Ker News)

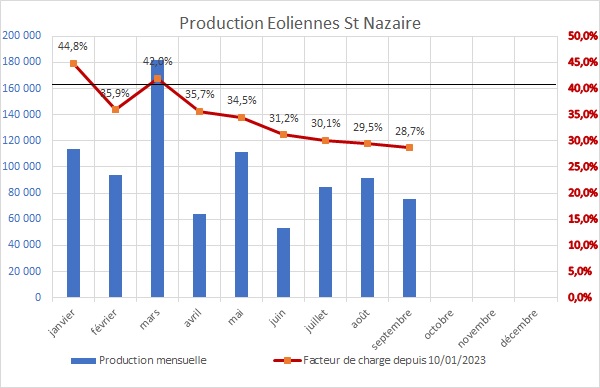

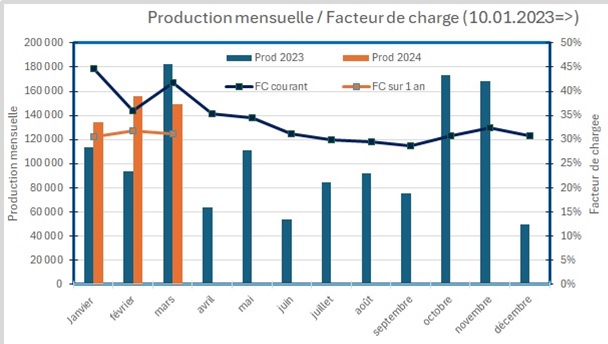

4 avril 2024: Eoliennes du Banc de Guérande: Mars 2024: une production forte mais très intermittente, comme le vent !

voir communiqué 20240404

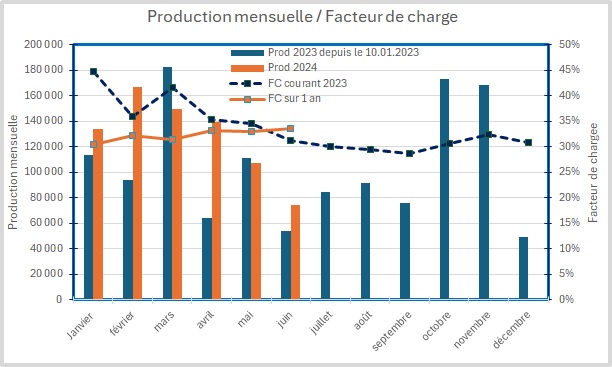

1er mars 2024: Eoliennes du banc de Guérande : Février 2024 : Toujours des productions manquantes !

communiqué DLM 20240301

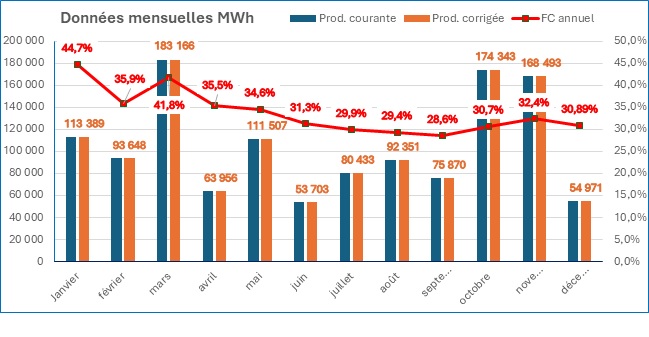

Le graphique ci-dessous représente la production horaire publiée, heure par heure, du 10 janvier au 31 décembre 2024, soit pendant 356 jours ou 8544 heures pour un total de 1 261 498 MWH, et sur 365 jours (i.e. jusqu'au 9 janvier 2024 inclus, soit 8760h), une production annuelle de 1 299 944 MWh, soit un facteur de charge de 31%.

Les défauts de production publiée dus à la maintenance matérielle ou numérique concernent soit des arrêts matériels, soit des absences de chiffres publiés par RTE: sur un an (10/1/2023 -9/1/2024), 2 880 heures ont été publiées avec une production soit nulle, soit partielle. Une indisponibilité totale ou partielle de 33% !

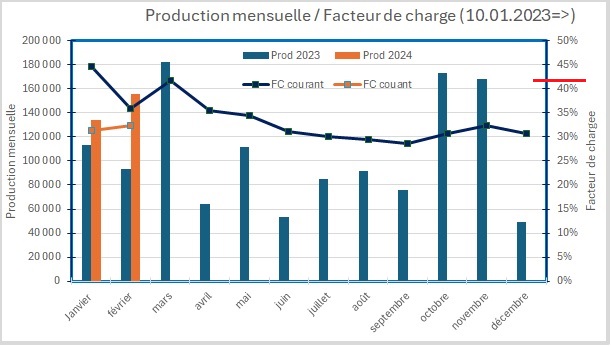

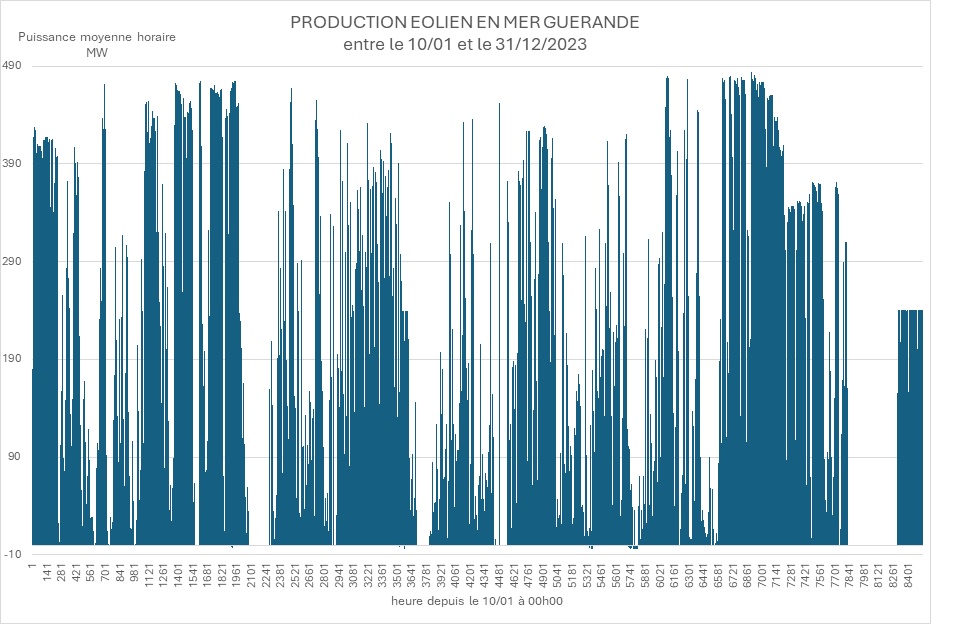

10 janvier 2024: bilan 2023 des éoliennes sur le banc de Guérande

communiqué DLM 20240110

Une production et un facteur de charge en dessous des prévisions malgré des périodes de fort vent

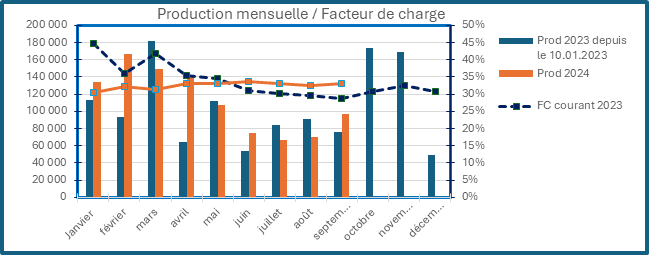

Publiée depuis le 10 janvier sur 8536 heures en 2024, la production a été caractérisée par des différences mensuelles, qui ne rendent pas compte pour autant de son intermittence vertigineuse :

Production Décembre 2023 :

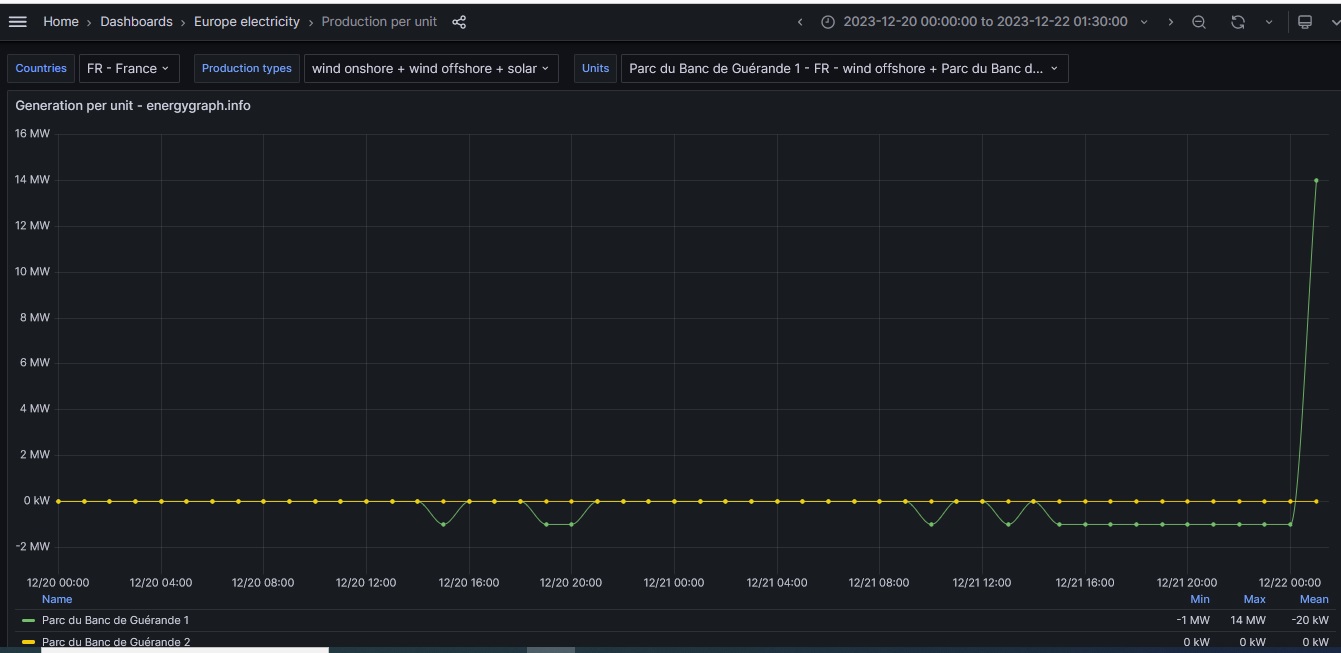

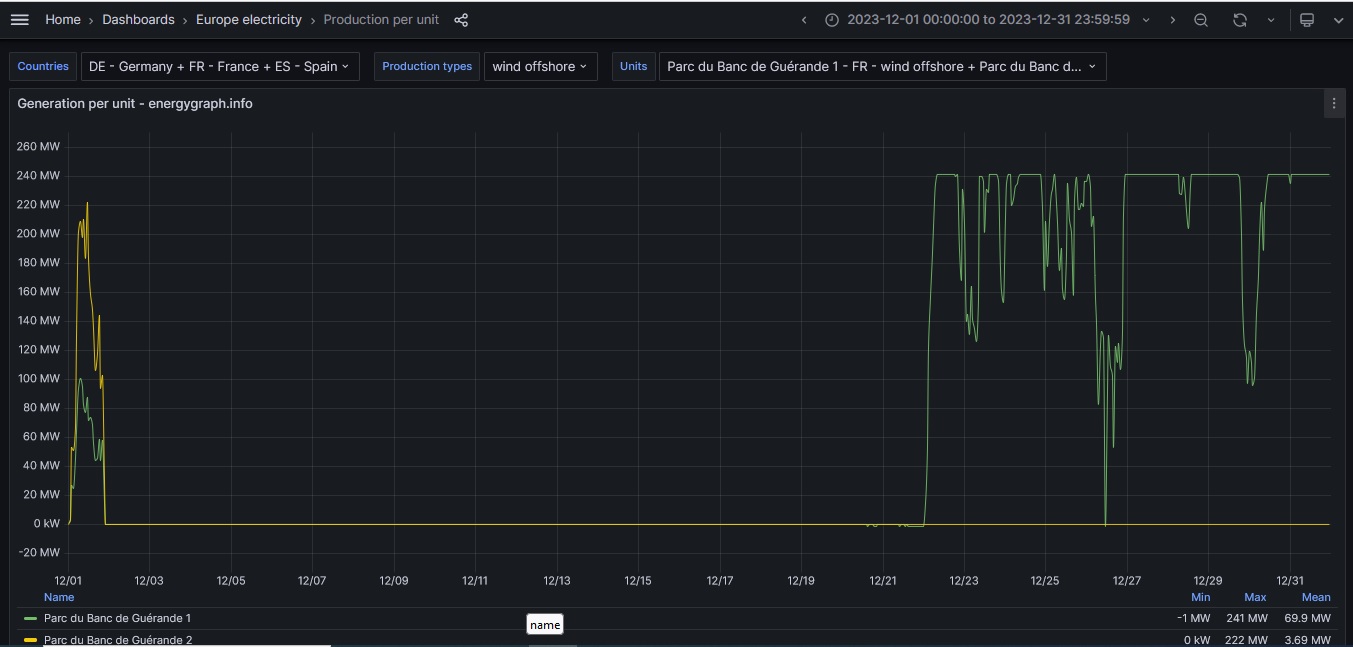

22 décembre 2023 : arrêt total le 1er décembre - redémarrage partiel le 22 décembre

communiqué DLM 20231222

Arrêt du 1er décembre au redémarrage partiel du 22 décembre

:

Noter la consommation électrique pour les opérations de redémarrage

1er décembre 2023: Assises nationales de l'économie de la mer à Nantes

communiqué DLM 20231201

Production novembre 2023:

Instance deconcertation et de suivi de PBG: prochaine réunion le 16 novembre 2023:

"En réponse à A. DORE (DLM et PROSIMAR), N. TERTRE (EDF-Re) indique que le bilan carbone
est en cours de finalisation et qu’il sera présenté à la prochaine instance de coordination et de suivi à
l’automne 2023." (compte-rendu de réunion du GT Environnement du 07.09.2023) .

Vous pouvez consulter l'information officielle de la Préfecture::

https://www.loire-atlantique.gouv.fr/Actions-de-l-Etat/Grands-projets/Parc-eolien-en-mer-a-Saint-Nazaire/Instance-de-concertation/Reunions-de-l-instance-de-concertation-projet-eolien-offshore/ICS-reunions

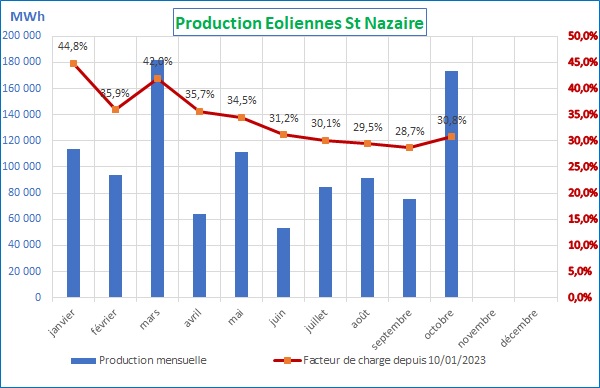

1er novembre 2023: la production selon les chiffres publiés du mois d'octobre a été de 173 648MWh, soit un facteur de charge mensuel de 49%, portant le facteur de charge annuel depuis le 10 janvier à 30,8%, loin de la valeur annoncée de 41,5%, inscrite dans l'annexe à la convention d'occupation du Domaine Public Maritime signée avec l'Etat et dans l'Etude "Bilan Carbone".

Production horaire depuis le 10/01/2023

1er octobre 2023: la production selon les chiffres publiés du mois de septembre a été de 75872 MWh, soit un facteur de charge mensuel de 22%, portant le facteur de charge annuel depuis le 10 janvier à 28,7% ! Il y a peu de chances d'atteindre les 41,5% inscrits dans la convention d'occupation du Domaine Public Maritime signée avec l'Etat. On aura noté que le navire Olympic Triton a enfin quitté le site mi-novembre.

Pour ce qui concerne le bilan carbone, évalué par la pré-étude en 2014 à 750 000 tonnes éq. CO2, on attend toujours sa mise à jour. La fabrication/construction devait représenter 80% de ce bilan: ce sera certainement dépassé.

voir la page Enquête publique éolienne

1er septembre 2023: pénalisée par des travaux de maintenance mais ayant bénéficié de périodes de vents forts, la production éolienne du banc de Guérande publiée pour le mois d'août s'élève à 91 679MWh, soit un facteur de charge mensuel de 25,8%. Depuis le 10 janvier, date du début des publications des données horaires de production,sur la base des seuls chiffres horaires publiés, la production serait de 782 399 MWh,en 5 516 h. , soit un facteur de charge de 29,55%., bien loin des 41,5% annoncés....

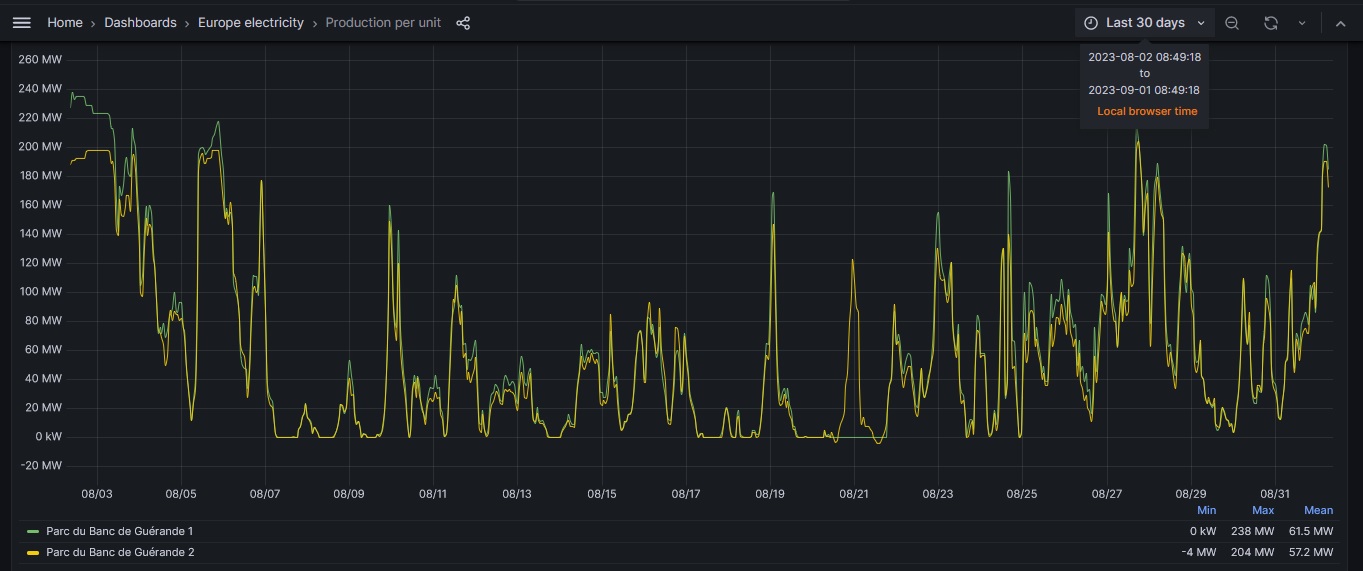

Production PBG1 et PBG2 en août 2023

https://energygraph.info/d/VHZHpV74k/production-per-unit?orgId=1&var-countries=FR&var-production_types=wind_onshore&var-production_types=wind_offshore&var-production_types=solar&var-units=17W0000014455651&var-units=17W000001445567Y&from=now-30d&to=now

Production horaire depuis le 10 janvier 2023

Début août, la tempête Patricia a saturé la production, théoriquement à 240MW: notez la différence entre PBG1 et PBG2 : le 3 août à 3:00, 223 et 198 MW. On peut en déduire qu'il manquait sur PBG1, 3 éoliennes et sur PBG2 7 éoliennes ( -17MW et -42 MW pour une puissance unitaire de 6MW/éolienne), D'où la présence du navire offshore Olympic Triton sur site et les nombreux mouvements des navires de maintenance depuis La Turballe (INNO'VENT, CAPTI'VENT, MOTI'VENT et autres JLD ..... offshore tug/supply)

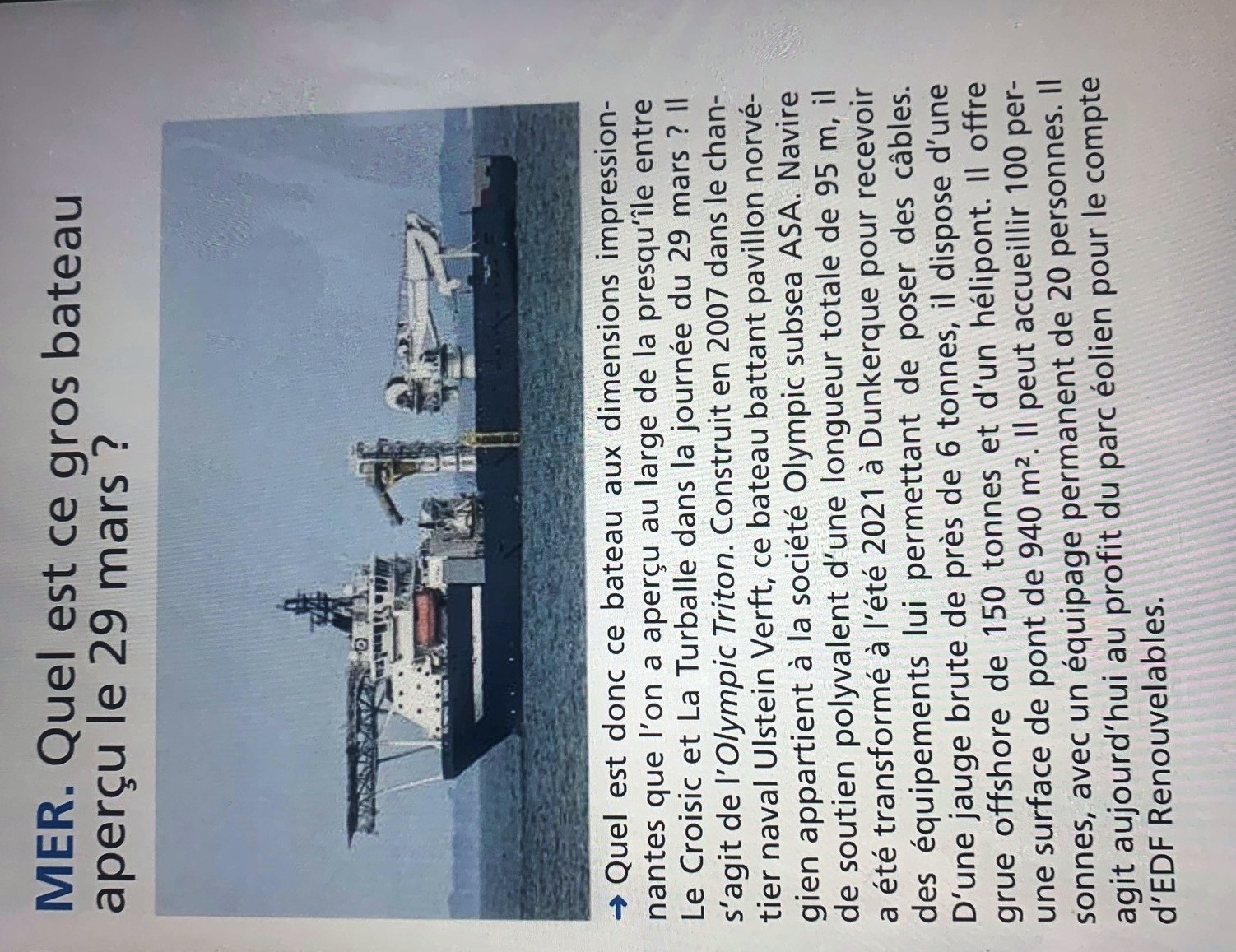

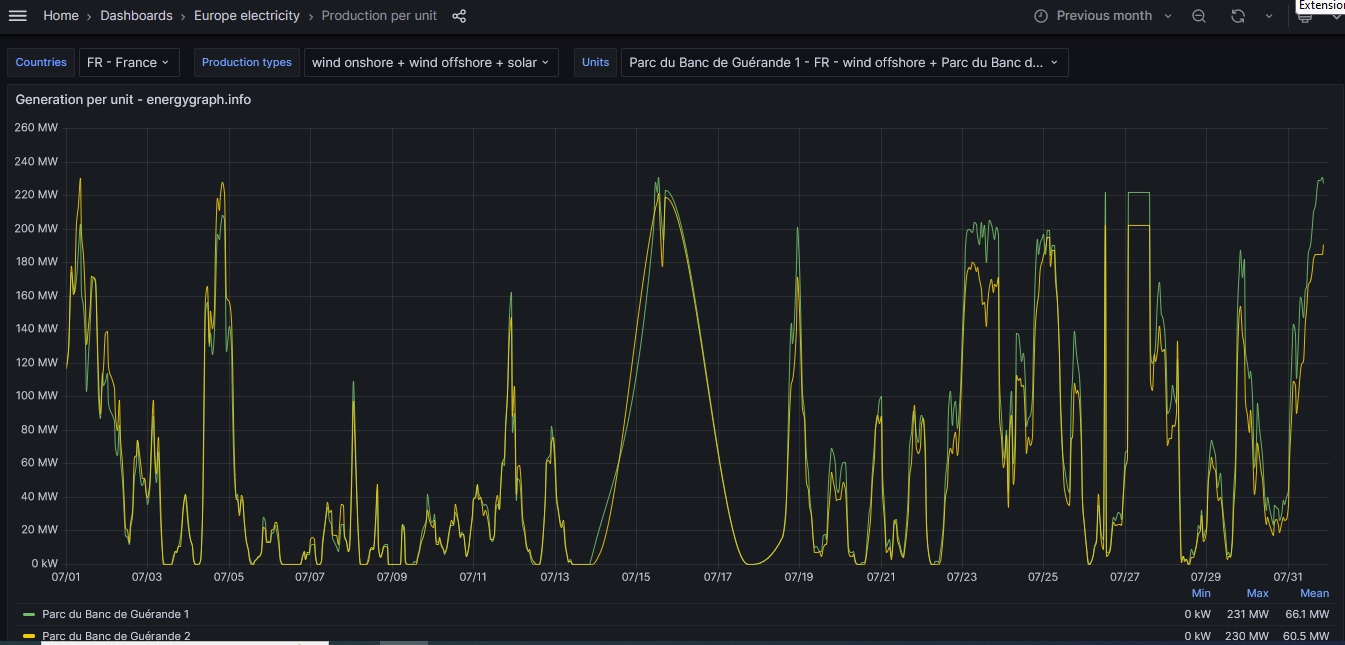

1er août 2023 : la production éolienne du banc de Guérande perturbée par les travaux de l'Olympic Triton ? Sur la base des seuls chiffres horaires publiés, la production serait de 700 GWh, portant le facteur de charge à 30,1%.

2 périodes douteuses: du 14/07 à 2h au 17/07 à 18h, et le 27/07 de 0h à 13h...

Production horaire depuis le 10/01/2023

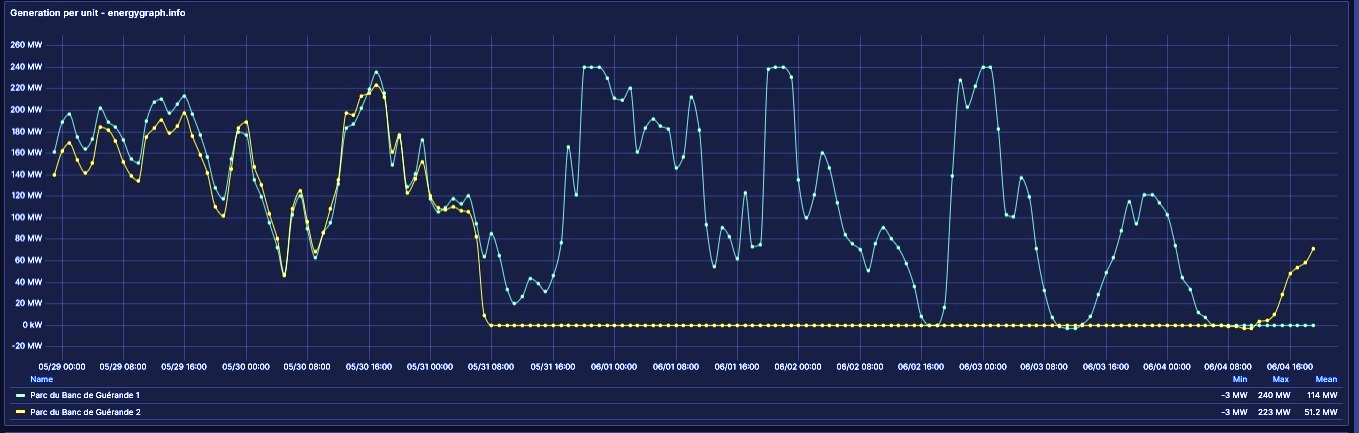

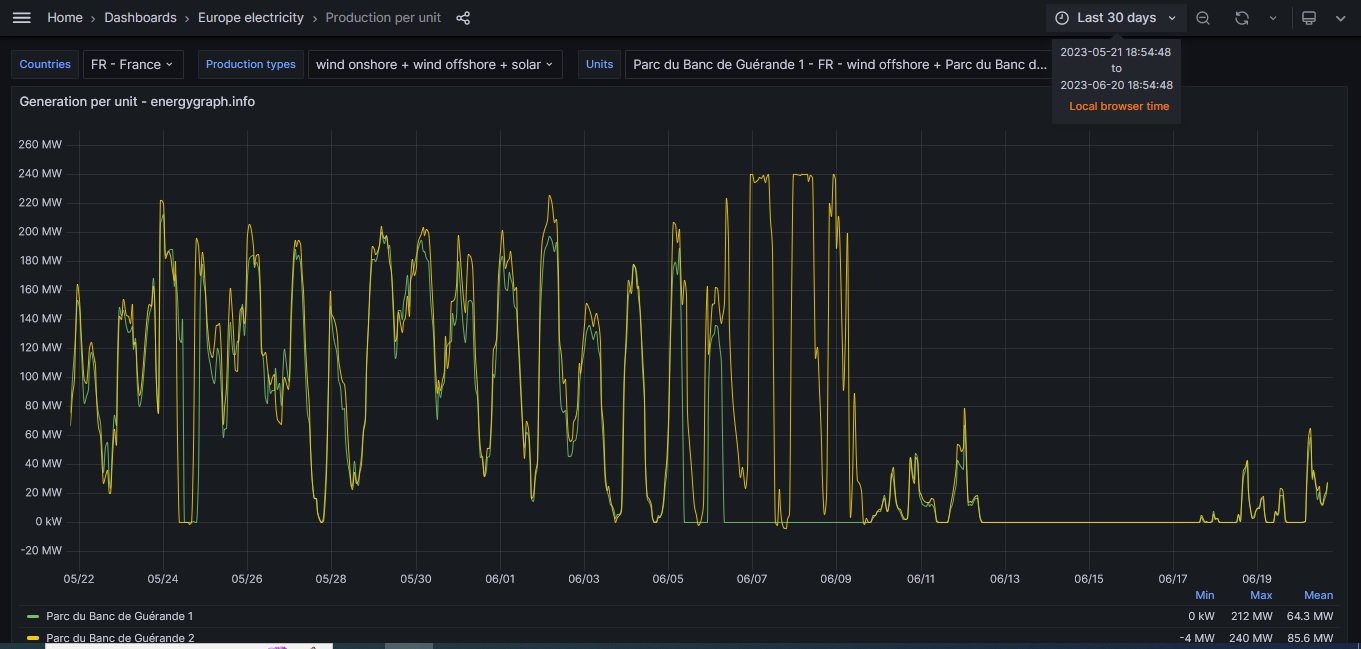

20 juin 2023 : DLM suit le détail des chiffres de production publiés. Il semble bien que les difficultés s'accumulent, et il se confirme que le facteur de charge annuel annoncé ne sera pas atteint...

Production sur un mois :

Source: https://energygraph.info/d/VHZHpV74k/production-per-unit?orgId=1&var-countries=FR&var-production_types=wind_onshore&var-production_types=wind_offshore&var-production_types=solar&var-units=17W0000014455651&var-units=17W000001445567Y&from=now%2FM&to=now

voir communiqués

Production journalière depuis le 10/01/2023

11 mars 2023 : DLM analyse la production éolienne en mer du banc de Guérande: une production intermittente vertigineuse:

En 2013, DLM avait démontré que la perception visuelle des éoliennes serait aussi énorme que le soleil sur l'horizon.

Dans son communiqué du 15 mai 2017, DLM avait dénoncé les chiffres prévisionnels de production basés sur un facteur de charge de 41%, absolument pas crédible, et surtout l'annonce de cette production en équivalence en nombre d'habitants potentiellement alimentés par l'usine éolienne de production électrique. Au passage, nous déplorions le manque de connaissance des préfets, qui changent tous les 2ans

Aujourd'hui,le choc visuel qui aurait surpris les maires de la Presqu'île, plus intéressés par le produit des taxes, et les chiffres de production électrique intermittente des premiers mois viennent confirmer ce que DLM dénonce depuis 12 ans !

voir communiqués

18 février 2023: le dragage du port de Pornichet:

voir communiqué : Dragage du port de pornichet  : LA MER N'EST PAS UNE POUBELLE

Voir ACTUALITES précédentes

Voir l'historique des décisions et recours sur les éoliennes en mer ici :.

Arrêté PREMAR 2021/068 règlementant la navigation 7 mai 2021
Arrêté PREMAR 2021/043 règlementant la navigation 28 avril 2021
réunion de l'instance de concertation du parc éolien au large de St Nazaire 29 mars 2021
Annulation de la redevance DPM: Installations-classees-ICPE2/Eolien/Parc-eolien-en-mer-Banc-de-Guerande-au-large-de-St-Nazaire 04 mars 2021
communiqué 20180313 mars 2018
communiqué OEE2017 Octobre 2017
arrêt CAA 20170515 mai 2017
Communiqué DLM du 15 mai 2017 mai 2017
Communiqués DLM du 25 mars 2017 et de la Préfecture du 23 mars mars 2017
Recours contre l'arrêté préfectoral du 17 mars 2016 juillet 2016
Décision du TA de Nantes 03 sept 2015
Argumentaire Mai 2015
Lettre aux Maires de la Presqu'île Mai 2015
CPDP Cahier d'acteur n°13 DLM (400Ko) 10 juillet 2013
CPDP Contribution 1 sur la perception visuelle (2Mo) 07 juin 2013

CPDP: Réunion du Croisic . Communication invitée de Alain Doré: "Déplacer la zone du projet hors du Banc de Guérande"

.Télécharger: diaporama (1,3 Mo) et/ou Texte de la Communication (6,4Mo)

19 avril 2013
Document disribué aux participants de la réunion de concertation organisée par le Préfet de Région Pays de Loire et le Préfet Maritime, face au refus d'EDF de montrer les simulations:le choc des photos! Document: Impact et éloignement [257 Ko] 20 février 2013
Recours contre l'Appel d'Offres et l'arrêté ministériel du 18 avril 2012 Juin et août 2012
Eoliennes noyées au milieu de fantasmes [245Ko] 22 février 2012
Tract distribué au marché de La Baule (608 Ko) août 2011
Tract distribué à l'inauguration de l'hippodrome de Pornichet l 01 juillet 2011
Conférence La Baule 2010 (2Mo) août 2010

DLM, le 20 octobre 2024
